  • 为确保清障船项目工程动画中数据(如尺寸、力学参数、作业指标等)与工程实际完全一致,需从 “资料源头把控 — 制作过程校验 — 多角色验收” 全流程建立闭环机制,结合清障船特种装备的特性制定针对性措施,具体可分为以下 4 个核心环节:

    # 毫米级精准!清障船工程动画数据准确性保障方案 清障船项目涉及大量关键数据(如起重机1650吨米起重力矩、A字架倒伏后8.4米通航高度、船体1.4m/1.8m吃水深度等),这些数据直接影响动画对工程的指导价值与可信度。武汉大田影视通过“源头锁定—过程校验—专业审核—追溯留痕”的四步机制,将数据误差控制在工程允许范围内,确保动画数据与实际设备、施工标准完全一致。




    一、资料源头:锁定权威数据,杜绝 “二手信息偏差”
    数据准确性的基础是 “获取最权威的原始资料”,需避开依赖非官方图纸或口头描述的误区,具体措施如下:
    对接核心设计方,获取 “签字版” 资料:直接与清障船设计单位(或黑龙江省航道事务中心指定的技术对接人)沟通,收集全套盖章确认的设计图纸(包括船体结构蓝图、起重机机械原理图、智能系统参数表),而非仅使用施工单位的 “简化版图纸”。例如起重机安装位置 “距船尾 8.8m” 这一数据,需核对设计图纸中 “船体纵向坐标标注” 与 “起重机转台中心定位点” 的对应关系,确保数据来源为设计源头。

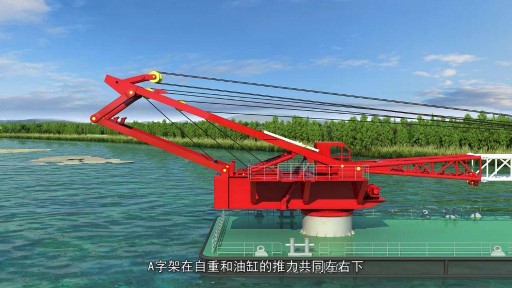

    实地测绘补全 “图纸未标注细节”:针对部分图纸未明确的实物细节(如起重机插拔销的直径、支撑油缸的行程长度),安排专业测绘人员前往船舶建造车间,使用激光测距仪、卡尺等工具实地测量,拍摄高清细节照片。例如 A 字架倒伏时 “前撑杆下铰轴” 的旋转半径,需结合实物测绘数据修正图纸比例,避免因图纸缩放导致的尺寸偏差。

    交叉验证多来源数据:将设计图纸、设备厂家技术手册(如起重机主起升机构的 “100 吨额定负载” 参数)、施工技术交底文件中的同类数据进行交叉比对。若发现差异(如某部件尺寸在图纸与手册中相差 2mm),立即联系设计方确认 “以最新版图纸为准”,并留存沟通记录,确保数据唯一且权威。




    二、制作过程:分阶段校验,把好 “数据转化关”
    将抽象数据转化为三维模型与动画时,需通过 “建模校验 — 运动逻辑校验 — 参数标注校验” 三步,避免数据在转化中失真:
    建模阶段:1:1 比例锁定,专业软件自动校验:
    使用 SolidWorks 等工程级建模软件,按 “1 单位 = 1 毫米” 的比例搭建模型,输入设计图纸中的关键尺寸(如船体 56500mm 长、17000mm 宽)后,软件自动生成 “尺寸约束关系”,若后续调整某一参数(如船宽误输为 17100mm),软件会实时提示 “与约束冲突”,强制修正偏差;

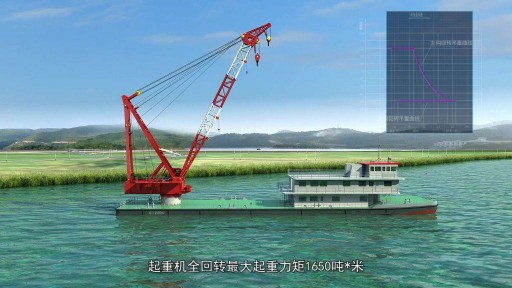

    针对起重机 “1650 吨米起重力矩” 这类力学参数,联合结构工程师使用 ANSYS 等力学模拟软件,计算动画中 “吊臂变幅角度(30 度至 78 度)” 与 “负载重量” 的对应关系,确保动画中 “吊 100 吨重物时吊臂最大仰角” 符合力矩限制要求,不出现 “超负载运行” 的不合理画面。
    动画阶段:运动参数与设备手册同步:

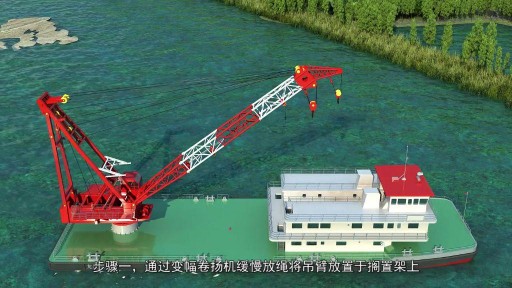

    起重机回转速度、油缸伸缩时间等动态数据,需严格参照设备厂家提供的 “操作说明书” 设定。例如 A 字架倒伏时 “变幅卷扬机放绳速度”,需按手册标注的 “5m/min” 设置动画帧率,避免因 “放绳过快” 导致的动作不符合实际操作逻辑;

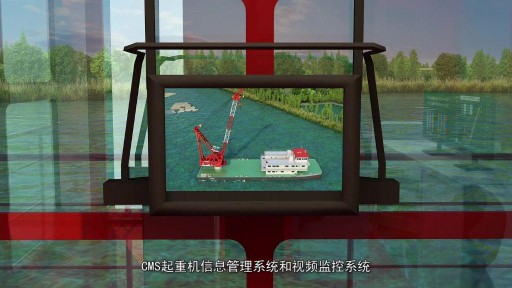

    智能系统数据(如 CMS 系统 “故障响应时间<2 秒”)需与系统供应商确认,动画中 “故障警报弹出” 与 “起重机锁定” 的时间间隔,需精确到 0.1 秒,确保与实际系统响应速度一致。
    标注阶段:动态数据实时关联原始参数:

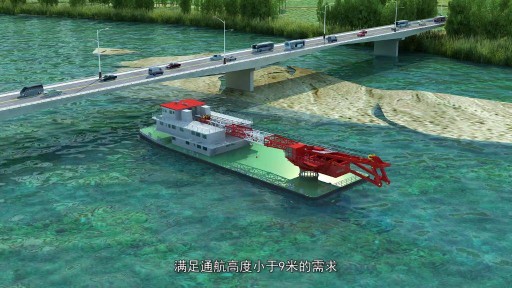

    动画中添加的参数标注(如 “通航高度 8.4m”“续航力 2000 公里”),需直接关联原始资料中的数据,避免人工输入错误。例如标注 “作业吃水 1.8m” 时,从设计图纸的 “船体吃水线标注层” 直接调取数据,生成动态字幕,而非手动输入。




    三、审核环节:多角色交叉审核,覆盖 “工程全场景”
    单一角色审核易遗漏专业领域数据偏差,需联合 “设计方 — 施工方 — 运维方” 三类角色,从不同维度验证数据准确性:
    设计方审核:聚焦 “图纸一致性”:邀请清障船设计工程师审核 “模型尺寸与图纸的匹配度”,重点检查 “起重机与船体连接点位”“智能系统传感器安装位置” 等设计核心数据,确保动画未偏离设计初衷。
    施工方审核:聚焦 “施工可行性”:让参与清障船建造的施工团队审核 “动画流程与实际施工的契合度”,例如起重机安装动画中 “焊接顺序”“部件吊装路径” 是否符合现场施工规范,避免因数据偏差导致 “动画可行但实际无法操作” 的情况。

    运维方审核:聚焦 “运维实用性”:由航道事务中心的运维人员审核 “智能系统数据与运维需求的匹配度”,例如 CMS 系统动画中 “监控参数(如油温、油压)” 是否为运维日常关注的核心指标,确保标注的数据能直接服务于后期培训。




    四、追溯机制:数据留痕,便于后期核查
    建立 “数据追溯表”,记录每一项关键数据的 “来源 — 转化过程 — 审核结果”,确保出现疑问时可快速定位问题环节:
    表格需包含 “数据名称(如起重机回转半径)、原始资料编号(如设计图纸图号 S-03)、建模时的软件参数、审核人及时间、修改记录” 等字段;

    例如若后期发现 “吊臂最大起升高度 28m” 标注有误,可通过追溯表查看 “该数据来自设备手册 P15 页,建模时已通过软件校验,审核人为设计工程师王 XX”,快速判断偏差是否出现在后期修改环节,高效修正。




    通过以上四环节,清障船工程动画可实现 “从资料到画面” 的全流程数据无偏差,确保动画不仅是 “视觉作品”,更是能直接服务于施工、培训、申报的 “工程级精准工具”。这种数据保障机制,也可复用于桥梁、工业设备等其他工程动画项目,是武汉大田影视在工程动画领域的核心技术优势之一。

    需要专业施工动画?联系我们,让您的工程方案更出彩!

      🚀13971167006   文韬 (微信同号)

    邮箱:278619390@qq.com

    观看完整视频、获取更多视频案例,微信、抖音扫码关注添加:




热门评论
  • 暂无信息

验证码: 验证码,看不清楚?请点击刷新验证码


湖北省武汉江汉区青年路江宸天街B座1031

电话:13971167006     QQ:  278619390

Powered by MetInfo 5.3.2 ©2008-2013 www.metinfo.cn

13971167006

周一至周六(9:00 - 18:00)
